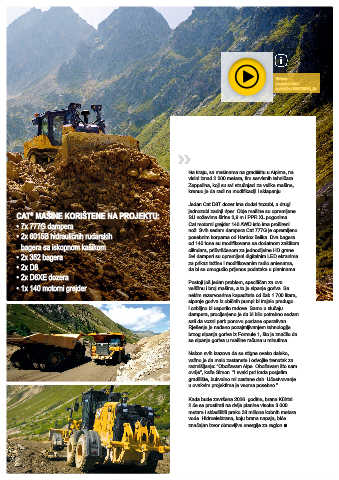

Na kraju, sa mašinama na gradilištu u Alpima, na
visini iznad 2.000 metara, tim servisnih tehničara
Zeppelina, koji su svi stručnjaci za velike mašine,
krenuo je da radi na modifikaciji i sklapanju.
Jedan Cat D8T dozer ima dodat trozubi, a drugi
CAT MAŠINE KORIŠTENE NA PROJEKTU: jednozubi zadnji riper. Obje mašine su opremljene
®
SU noževima širine 3,9 m i PPR XL pogonima.
• 7x 777G dampera Cat motorni grejder 140 AWD isto ima prošireni
nož. Svih sedam dampera Cat 777G je opremljeno
• 2x 6015B hidrauličnih rudarskih posebnim korpama od Hardox čelika. Dva bagera
bagera sa iskopnom kašikom od 140 tona su modifikovana sa dodatnom zaštitom
cilindara, pričvršćenom za jednodijelne HD grane.
• 2x 352 bagera Svi damperi su opremljeni digitalnim LED ekranima
• 2x D8 za prikaz težine i modifikovanim radio antenama,
da bi se omogućio prijenos podataka u planinama.
• 2x D6XE dozera
• 1x 140 motorni grejder Postoji još jedan problem, specifičan za ovu
veličinu i broj mašina, a to je sipanje goriva. Sa
nekim rezervoarima kapaciteta od čak 1.700 litara,
sipanje goriva iz običnih pumpi bi trajalo predugo
i ozbiljno bi usporilo radove. Samo u slučaju
dampera, procijenjeno je da bi bilo potrebno sedam
sati da vozni park ponovo postane operativan.
Rješenje je nađeno pozajmljivanjem tehnologije
brzog sipanja goriva iz Formule 1, što je značilo da
se sipanje goriva u mašine računa u minutima.
Nakon svih izazova da se stigne ovako daleko,
važno je da malo zastanete i odvojite trenutak za
razmišljanje: “Obožavam Alpe. Obožavam što sam
ovdje”, kaže Simon. “I svaki put kada posjetim
gradilište, bukvalno mi zastane dah. Učestvovanje
u ovakvim projektima je veoma posebno.”
Kada bude završena 2026. godine, brana Kühtai
2 će se prostirati na dvije planine visoke 3.000
metara i skladištiti preko 33 miliona kubnih metara
vode. Hidroelektrana, koju brana napaja, biće
značajan izvor obnovljive energije za region. ■
