To nočno gradbišče obsega zelo majhne površine.

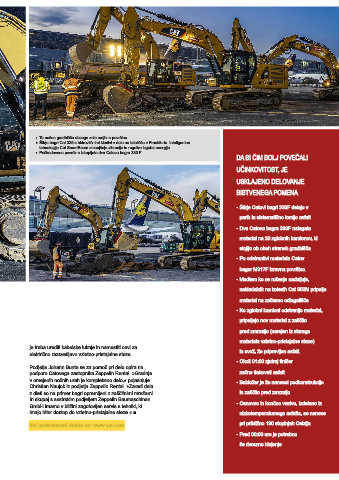

               Štirje bagri Cat 336 s hidravličnimi kladivi v delu na letališču v Frankfurtu. Inteligentna
               tehnologija Cat SmartBoom zmanjšuje vibracije in regulira izgubo energije.
               Poškodovano površino izkopljeta dva Catova bagra 330 F.
                                                                                    DA BI ČIM BOLJ POVEČALI
                                                                                    UČINKOVITOST, JE

                                                                                    USKLAJENO DELOVANJE
                                                                                    BISTVENEGA POMENA.


                                                                                    • Štirje Catovi bagri 336F delajo v
                                                                                     parih in sistematično lomijo asfalt.
                                                                                    • Dva Catova bagra 330F nalagata

                                                                                     material na 20 zglobnih kamionov, ki
                                                                                     stojijo ob obeh straneh gradbišča.
                                                                                    • Po odstranitvi materiala Catov
                                                                                     bager M317F izravna površino.

                                                                                    • Medtem ko se rušenje nadaljuje,
                                                                                     nakladalnik na kolesih Cat 950M pripelje
                                                                                     material na začasno odlagališče.
                                                                                    • Ko zglobni kamioni odstranijo material,

                                                                                     pripeljejo nov material z zaščito
                                                                                     pred zmrzaljo (narejen iz starega
                                                                                     materiala vzletno-pristajalne steze)
           je treba urediti kabelske luknje in namestiti cevi za
           električno razsvetljavo vzletno-pristajalne steze.                        in svež, že pripravljen asfalt.
                                                                                    • Okoli 01:00 zjutraj finišer
           Podjetje Johann Bunte se za pomoč pri delu opira na
           podporo Catovega zastopnika Zeppelin Rental. »Gradnja                     začne tlakovati asfalt.
           v omejenih nočnih urah je kompleksno delo,« pojasnjuje                   • Buldožer je že nanesel podkonstrukcijo
           Christian Naujok iz podjetja Zeppelin Rental. »Zaradi dela
           z dleti so na primer bagri opremljeni z zaščitnimi mrežami.               in zaščito pred zmrzaljo.
           In skupaj s sestrskim podjetjem Zeppelin Baumaschinen
           GmbH imamo v bližini zagotovljen servis s tehniki, ki                    • Osnovno in končno vezivo, izdelano iz
           imajo hiter dostop do vzletno-pristajalne steze.« n                       nizkotemperaturnega asfalta, se nanese
           Več podrobnosti dobite na: www.cat.com                                    pri približno 130 stopinjah Celzija.
                                                                                    • Pred 06:00 uro je potrebno

                                                                                     še dvourno hlajenje.
